回轉窯在建材、冶金、有色、化工等工業中較為廣泛的應用,主要用途是燒制水泥、耐火原料、氧化鋁、石灰等?;剞D(zhuǎn)窯在生產中處于不斷運動的狀態,耐火材料在窯體內受到物料的沖擊,使耐火材料受到侵蝕、磨損、擠壓和剪切等作用,在這種惡劣的環境下,耐火材料的質量和砌筑施工質量對回轉窯的壽命起著很大作用,因此對耐火材料的施工質量要求嚴格,重點在砌體與窯體同心和砌體嚴密、牢固可靠的要求上。某礦Φ4m×60m回轉窯工程,為條直徑4m,長60m的回轉窯,整個窯體分為預熱帶、燒成帶、冷卻帶,根據各段的工作條件,采用不同材質的耐火材料,其耐火材料有鎂鋁尖晶石磚、高鋁磚、高鋁火泥、鋼纖維澆注料,總重約800t。
1 ?施工工序

回轉窯的砌體是在高溫下隨窯殼一起轉動,長期處于震動狀態,因此施工時一定要牢固可靠,本施工技術采用絲杠對砌筑好的窯襯支頂,然后轉動窯體,分段連續式施工。其施工程序見圖。

2 ?施工準備
2.1 砌筑前應具備下列條件
(1)窯體鋼結構和轉動機構安裝完畢,經檢查符合設計要求。
(2)窯體空載運轉合格。
(3)回轉窯耐火材料進場并經驗收合格。
2.2 機械設備準備
(1)材料運輸設施布置。耐火材料由甲方提供,根據現場實地情況,將耐火磚庫設在離窯體較近的地方,以便于窯內材料運輸。在窯頭部位處設置一座15m高物料提升機,能夠滿足對2座窯體砌筑材料的垂直運輸,在提升機兩側搭設腳手架,腳手架與窯頭罩人孔位置相接,腳手架上鋪設δ=50mm厚的木腳手板,形成材料運輸平臺,通過窯頭罩人孔向窯內供。在物料提升機地面2.5m高的位置搭設保護棚,防止墜物傷人。水平運輸采用叉車結合小推車的方式進行倒運材料,材料由物料提升機運到窯頭人孔平臺,再由小推車經窯頭罩直接運送到窯內作業地點。
(2)攪拌站和加工磚棚搭設。搭設一大小為6m×6m工作棚,安置2臺0.35m3泥漿攪拌機,1臺切割片為Φ500mm的切磚機,并將切磚機與攪拌機隔離,避免相互影響。
2.3 ?砌筑前做好下列工作
(1)仔細清除窯殼內壁的灰塵及渣屑。用角磨機和電動清掃刷等將回轉窯筒體內部的結皮、焊疤、氧化層等打磨清掃干凈。。
(2)在窯殼內壁畫出若干條縱向直線和環向線。縱向直線與窯體的軸向中心線在同一平面內,每間隔1.5~2m畫一條,以作為縱向砌磚列的控制線,環向線在設計分段的環向位置畫出,環砌時每環磚畫一條,用以控制磚環的平直,也可利用窯體上的環向焊縫做為環向控制線。
(3)現場檢驗?zāi)突鹉酀{的砌筑性能和質量情況。本工程鎂鋁尖晶石磚和高鋁磚均為濕砌,濕砌對灰漿的要求較高,灰漿過干灰縫厚度無法保證,灰縫厚度超差,直接影響砌筑質量,耐火磚易發生松動、脫落現象,灰漿過稀易出現氣泡、灰漿不飽滿、空縫等問題,同樣導致耐火磚易發生松動、脫落現象。因此,在砌筑前要求灰漿配比嚴格按火泥使用說明進行攪拌,并使用施工用的耐火磚進行試砌,以確定火泥的使用性能,如配比有問題,根據現場實際情況重新調試,并做好記錄。
3 ?窯體砌筑
窯體內襯使用的耐火磚為鎂鋁尖晶石磚,砌筑方式為濕砌,砌體排列方式為環砌。砌筑時,磚應緊靠窯殼,以窯殼為導面均衡地向兩邊砌筑,底面與側面均打灰砌筑,側面縫隙不大于3mm,當使用磷酸鹽泥漿砌筑內襯時,磚與窯殼之間應使用粘土(或高鋁)質耐火泥漿,避免磷酸鹽泥漿對窯殼的侵蝕。

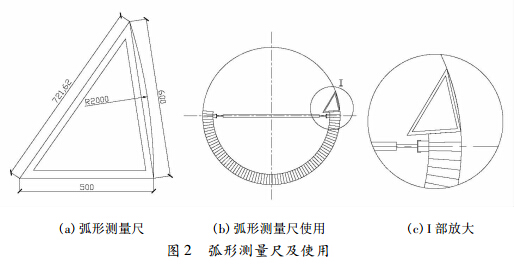

環砌要求磚環間相互平行,并同軸向中心線垂直,每砌10列磚后,使用2m長靠尺檢查縱向平整度,使用弧形測量尺和弧形樣板檢查耐火磚側面與窯體中心線同面情況和環向平整度,防止磚列傾斜,保持其內表面平整?;⌒螠y(cè)量尺及使用見圖。

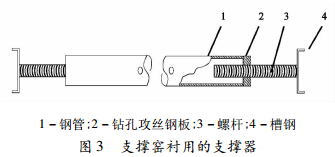

砌磚采用轉動窯體、分段砌筑的施工方法,采用支撐器頂撐砌體砌筑工藝,每段的砌筑長度不超過,當窯體砌磚超過半周的1-2列時,即暫停砌筑,開始作轉窯的準備。待砌體泥漿基本凝固后,沿內襯的最后1~2列磚設置木方。木方必須使用材質優良的硬木,截面尺寸不小于120mm×120mm,木方設置在壓住最外列磚磚厚的3/4處。在木方之間,沿長度方向每隔1.2~1.5m用支撐器(見圖支撐。全部支撐完畢后,要反復檢查支撐是否牢固,如木方與磚之間存在縫隙,需要用木楔塞進縫隙內,用錘子將木楔楔緊。然后,進行第一次轉窯。

利用窯體的傳動裝置進行轉窯,轉窯的速度必須緩慢。當轉到預定位置時,立即在窯體的領圈與托輪間墊塞大木楔,防止因窯的偏重而自行回轉。

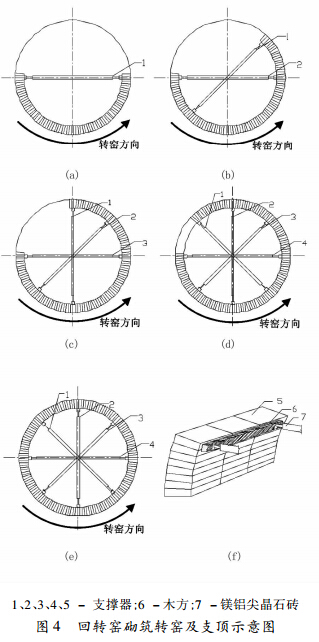

由于窯體直徑4m,為保證安全,每段砌體要轉四次窯。第一次砌筑完下半圓,旋轉窯體圓周的見圖4(a)—(b)),隨即檢查砌體是否有松動、裂縫、與窯殼脫離的情況,如發現以上問題應將窯體轉回原位置予補救和糾正。無問題后,從窯體下半部沿圓周方向,繼續將內襯砌至窯的水平直徑以上-2列磚,并再次進行行支撐(見圖4(b))和第二次轉窯(見圖4(c)),同步驟一同樣進行檢查,第三次轉窯(見圖4(d)),轉至窯圓周的3/4處,檢查無問題后再砌筑1/8周長,第四次轉窯,將最后的砌筑完畢,見圖4e。

鎖口處的砌筑是關鍵工序,應重點控制。砌至最后4-5列磚時,應干排剩余的磚列,以檢驗砌體的鎖口尺寸是否合適,窯襯在最后2-3列磚處鎖口[3]。鎖口處的2-3列磚應同時砌筑。鎖磚應具有正確的楔形和平整的表面。當應需要加工時,加工后磚的厚不得小于整磚厚度的2/3。鎖口磚從側面打入。若鎖磚厚度偏小,可在其兩側的縫隙內塞入1mm厚的鋼板,每個縫隙只允許塞入一塊鋼板,當一塊鋼板不能滿足厚度時,可在其他磚縫內塞入鋼板。最后一塊磚不能從側面打入時,可先加工鎖口一側的1-2塊磚,使鎖口磚上下尺寸相等,然后將尺寸適當?shù)逆i磚從上面打入。
環向縫隙內貼2mm厚的紙板,做為膨脹縫,施工過程中要嚴格檢查,保證膨脹縫的留設和紙板的正確粘貼,膨脹縫內要避免落入雜物。
采用轉窯頂撐分段法施工,操作簡便,施工過程可隨時隨地對砌體砌筑情況進行控制,發現問題能夠及時整改,有效的保證了回轉窯的砌筑質量。在施工過程中對工人和檢查人員要求有較高責任心,提高施工質量,消除安全隱患,進一步創新回轉窯內襯砌筑的方法,完善施工管理手段,推動回轉窯砌筑工藝的發展。
